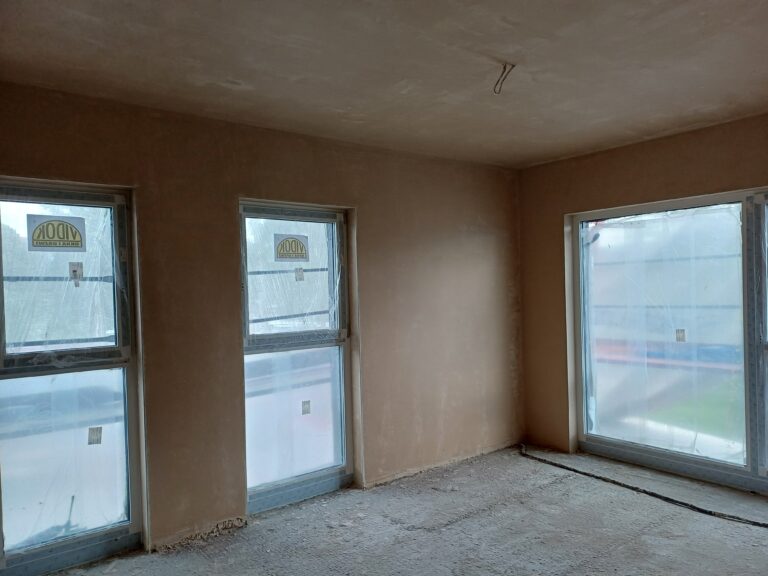

W budynku D trwa tynkowanie lokali mieszkalnych

12.06.2025r. 🏡 Co słychać na budowie osiedla Stacja Ligocka? 🏗 Budynek A🔹 w częściach A1 i A2 trwają prace murarskie – powstają ściany działowe i międzylokalowe🔹 w A1 montowane jest pokrycie dachowe z blachy🔹 w A2 rozpoczęto budowę dachu🔹 w całym budynku postępuje montaż instalacji (elektrycznych i sanitarnych) oraz stolarki okiennej. 🏗 Budynek BW budynku B kontynuowane jest wznoszenie elementów konstrukcyjnych żelbetowych i murowanych:🔹 w B1 trwa budowa …

Czytaj więcej

Rozpoczęto montaż konstrukcji dachu w budynku A1

28.05.2025r. Postępy w budowie osiedla 🏗 Budynek AZakończono prace konstrukcyjne. W częściach A1 i A2 trwa murowanie ścian działowych i międzylokalowych. W budynku A1 rozpoczęto montaż konstrukcji dachu. Prowadzone są również prace instalacyjne (sanitarne i elektryczne), a także montaż stolarki okiennej. Ocieplono strop garażu. 🏗 Budynek BW budynkach B1 i B2 kontynuowane jest wznoszenie elementów konstrukcyjnych żelbetowych i murowanych trzeciego piętra. 🏗 Budynek CTrwa betonowanie stropu nad garażem …

Czytaj więcej

Wykonano 20% izolacji termicznej elewacji budynku D

07.05.2025r. Postępy w budowie osiedla 🏗 Budynek ATrwają prace murarskie na czwartej kondygnacji w częściach A1 i A2. 🏗 Budynek BW budynku B2 kontynuowane jest wznoszenie ścian drugiego piętra, natomiast w B1 rozpoczęto betonowanie stropu nad tą kondygnacją. 🏗 Budynek CProwadzone są roboty nad stropem nad garażem podziemnym. 🏗 Budynek DTrwa montaż okien. Zakończono instalację więźby dachowej, a obecnie układane jest pokrycie dachowe. Równolegle prowadzone są …

Czytaj więcej

Wykonano strop trzeciej kondygnacji w budynku A1 i A2

23.04.2025r. Postępy w budowie osiedla 🏗 Budynek AZakończono betonowanie stropu trzeciej kondygnacji w budynku A1 i A2. Obecnie prowadzone są prace murarskie na czwartej kondygnacji. 🏗 Budynek BTrwa wznoszenie ścian konstrukcyjnych drugiej kondygnacji w budynku B1 i B2. 🏗 Budynek CTrwają prace związane z wykonaniem stropu nad garażem podziemnym. 🏗 Budynek DRozpoczęto instalację stolarki okiennej w budynku. Trwa montaż więźby dachowej oraz pokrycia dachowego. Dodatkowo …

Czytaj więcej

Rozpoczęto montaż więźby dachowej na budynku D

09.04.2025r. Postępy w budowie osiedla 🏗 Budynek ATrwa realizacja konstrukcji żelbetowej oraz murowanie ścian nośnych trzeciej kondygnacji w budynku A1 i A2. 🏗 Budynek BZrealizowano strop żelbetowy na parterem. 🏗 Budynek CTrwa betonowanie konstrukcji żelbetowej części podziemnej budynku. Częściowo wykonano stropy nad poziomem -1. 🏗 Budynek DRozpoczęto montaż więźby dachowej na budynku. Trwają prace nad ścianami działowymi i międzylokalowymi. Dodatkowo rozpoczęto wykonywanie wewnętrznych instalacji …

Czytaj więcej

Dobiegło końca betonowanie płyty fundamentowej w budynku C

26.03.2025r. Postępy w budowie osiedla 🏗 Budynek AW budynkach A1 i A2 powstały ściany żelbetowe oraz murowane na pierwszym piętrze. Ponadto w budynku A2 ukończono także strop nad pierwszą kondygnacją. 🏗 Budynek BZrealizowano tzw. stan „zero”, czyli fundamenty i podziemne elementy konstrukcji. 🏗 Budynek CDobiegło końca betonowanie płyty fundamentowej. Aktualnie trwają prace przy pionowych elementach konstrukcji żelbetowej garażu podziemnego. 🏗 Budynek DZakończono betonowanie stropu nad trzecim …

Czytaj więcej

W budynku A (wieża A2) wykonano strop żelbetowy nad parterem

12 marca 2025 Postępy w budowie osiedla 🏗 Budynek AW budynku A2 ukończono betonowanie stropu nad parterem. 🏗 Budynek BKontynuowane są prace nad stropem nad garażem podziemnym. 🏗 Budynek CZakończono roboty ziemne, a obecnie trwa budowa konstrukcji żelbetowej garażu podziemnego. 🏗 Budynek DZakończono murowanie oraz betonowanie ścian na trzecim piętrze i rozpoczęto prace nad stropem nad tą kondygnacją. Trwa także murowanie ścian działowych i międzylokalowych.

Czytaj więcej

W budynku D wykonano ściany żelbetowe drugiego piętra

luty 2025 r. Postępy w budowie osiedla 🏗 Budynek AW budynku A wykonano ściany żelbetowe parteru, a w części A1 ukończono strop nad tą kondygnacją. 🏗 Budynek BTrwają prace nad betonowaniem stropu nad garażem podziemnym. 🏗 Budynek CWylano cztery sekcje płyty fundamentowej. Zabezpieczono również skarpę przy ul. Ligockiej i rozpoczęto ostatni etap robót ziemnych. 🏗 Budynek DZakończono budowę ścian żelbetowych drugiego piętra oraz betonowanie stropu …

Czytaj więcej
