Trwają prace drogowe
21.05.2026r.
🏡 Postęp prac – Stacja Ligocka
Prace na osiedlu Stacja Ligocka posuwają się naprzód zgodnie z planem. Oto, co dzieje się w poszczególnych budynkach:
Budynek A – wykończenia nabierają tempa

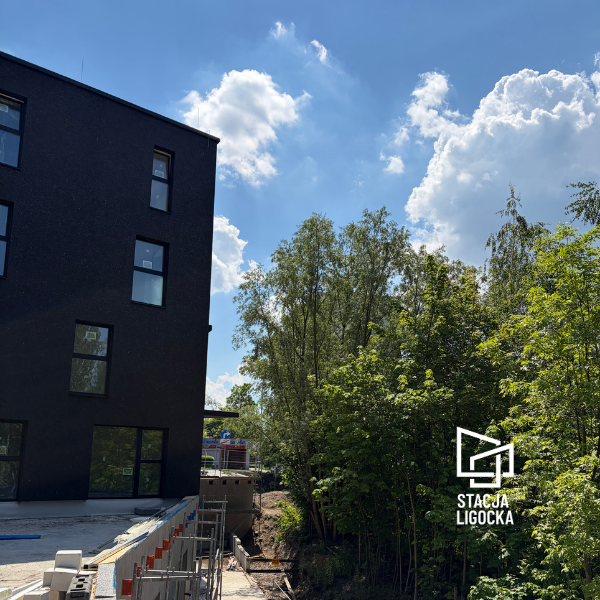

Zakończyliśmy ocieplanie stropu nad garażem podziemnym i przystąpiliśmy do przygotowywania terenu pod zieleń, plac zabaw oraz chodniki. Na poziomie garażu rozpoczęło się układanie płytek na elewacji.
Wewnątrz mieszkań trwają prace instalacyjne – montujemy grzejniki i prowadzimy instalacje elektryczne. Obudowujemy też przewody płytami kartonowo-gipsowymi, dzięki czemu ściany zyskują ostateczny, estetyczny wygląd. Zaczęliśmy również montować oprawy oświetleniowe w częściach wspólnych.
Budynek B – izolacje i instalacje

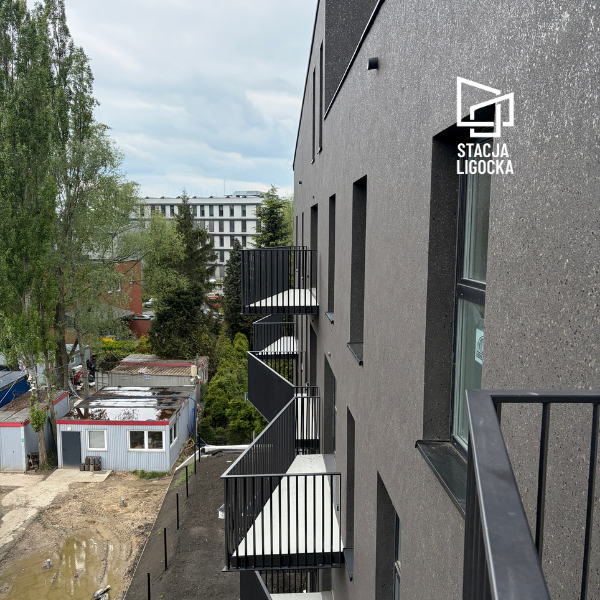

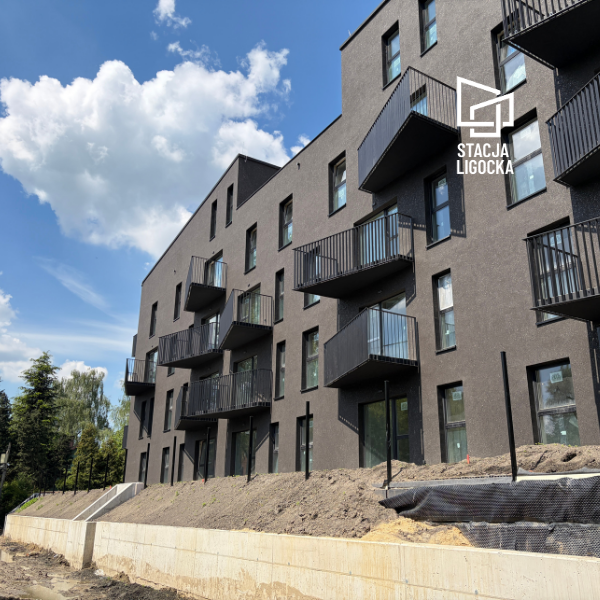

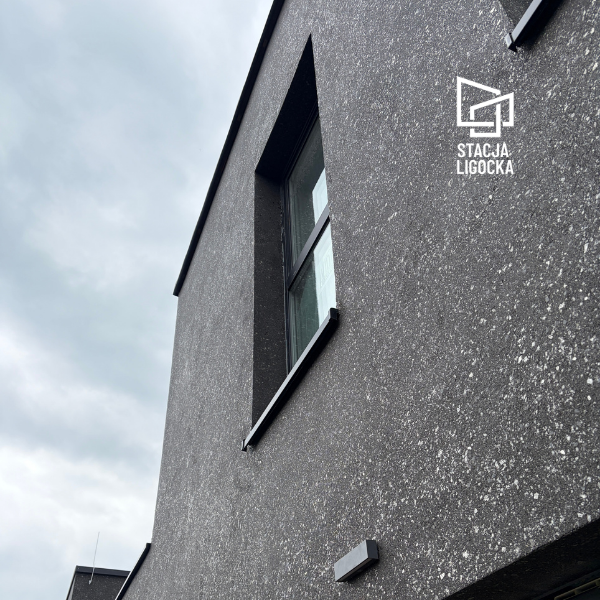

Na stropie garażu podziemnego rozpoczęliśmy układanie warstwy chroniącej przed wodą. Ocieplenie ścian zewnętrznych wełną mineralną zostało zakończone – budynek jest już przygotowany do układania płytek elewacyjnych.
Równolegle prowadzimy prace instalacyjne zarówno w mieszkaniach (montaż grzejników), jak i w garażu podziemnym – wodne, kanalizacyjne oraz elektryczne..
Budynek C – wykończenia wnętrz i otoczenia

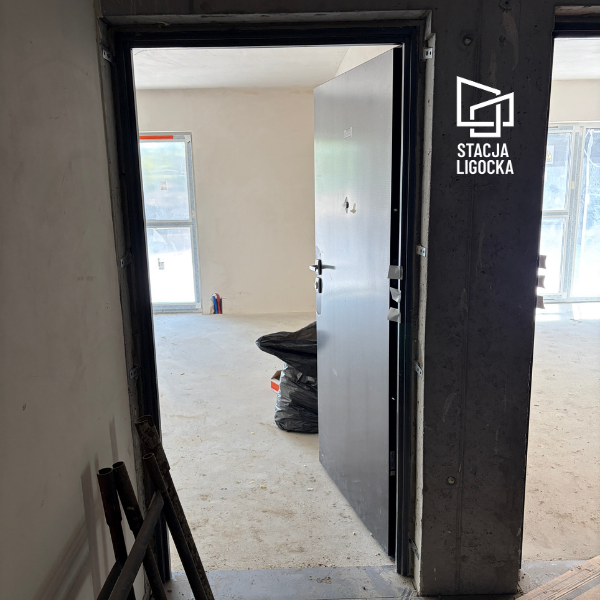

Trwają prace przy instalacjach wodno-kanalizacyjnych i elektrycznych. Zamontowane zostały wewnętrzne drzwi stalowe. Na klatkach schodowych układamy płytki gresowe oraz ceglaną okładzinę ścian – to one nadadzą klatkom charakterystyczny, ciepły klimat.

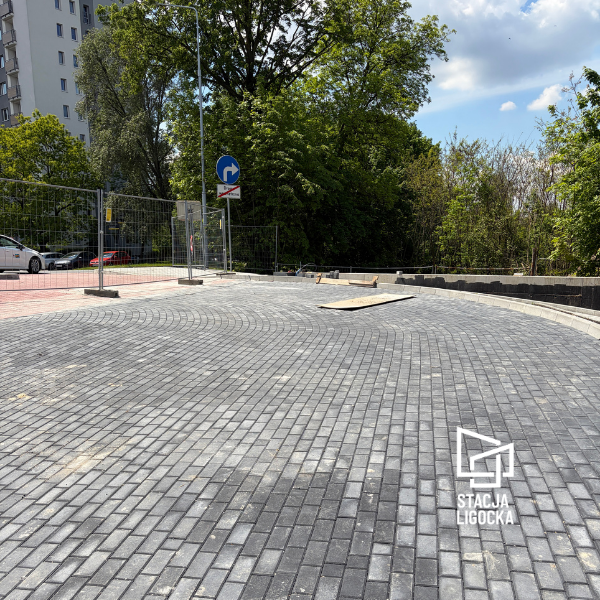

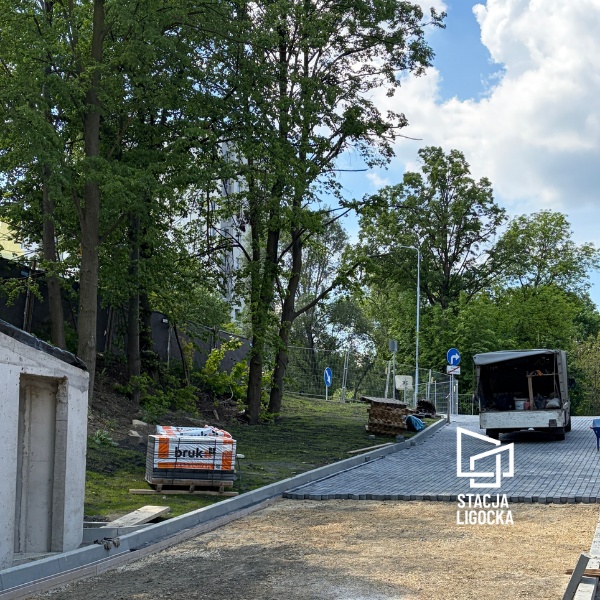

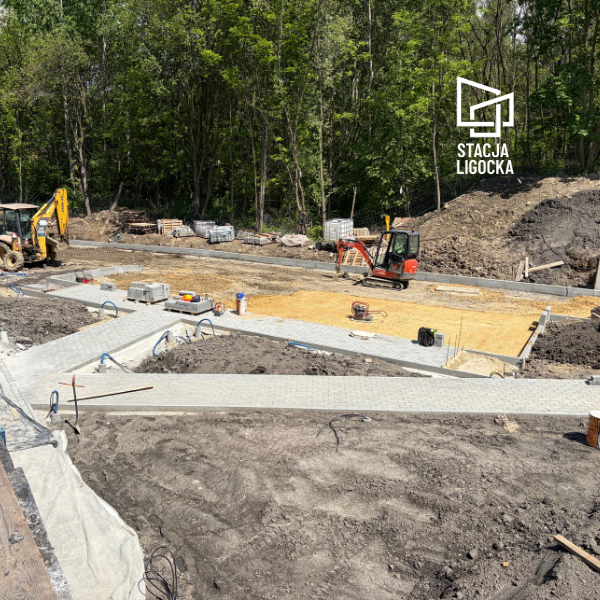

Na zewnątrz wykonujemy drogi, chodniki, miejsca parkingowe przed lokalami usługowymi oraz schody terenowe. Rozpoczęliśmy też przygotowania do nasadzeń zieleni.
Budynek D – finiszujemy!
Ten budynek jest najbardziej zaawansowany. Montaż grzejników, oświetlenia i pochwytów na klatkach schodowych został zakończony. Teraz trwają prace malarskie – klatki zyskują ostateczne kolory.
Na zewnątrz układamy warstwę ziemi na stropie garażu (pod przyszłe trawniki i chodniki) oraz montujemy ogrodzenia ogródków przynależnych do mieszkań. Rozpoczęliśmy również wykańczanie ościeży drzwi wejściowych do mieszkań.
🌿 Prace ogólne na terenie osiedla
Równolegle budujemy infrastrukturę techniczną całego osiedla: kanalizację teletechniczną (pod internet i telewizję) oraz przyłącza energetyczne i gazowe. ✨
Kolejna aktualizacja już wkrótce!
